當地時間2月19日上午10時20分,哈電集團國際公司承建的迪拜哈斯彥4×600MW清潔燃煤電站項目三號機組發電機定子、主變就位,標志著迪拜哈斯彥項目三號機組大件吊裝圓滿完成,正式進入四大管道安裝階段。

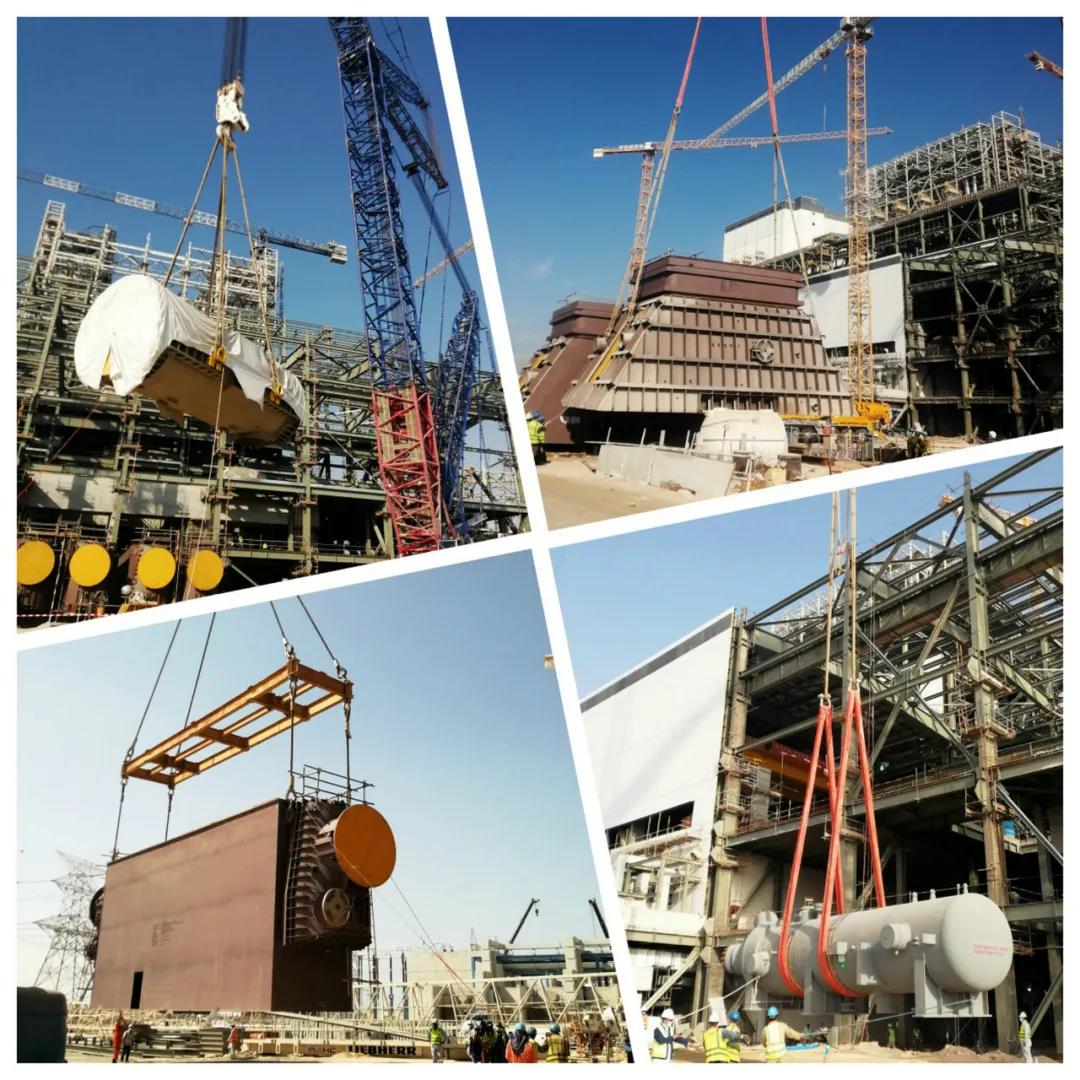

哈斯彥項目三號機組大件吊裝自1月29日開始,使用1250噸超大型履帶吊車,歷時22天,陸續完成除氧器、高壓加熱器、發電機定子、凝汽器等30件重型設備吊裝,設備總噸位達2560噸。2月19日上午發電機定子、主變就位完成,標志著哈斯彥項目三號機組大件吊裝圓滿成功,三號機組進入設備安裝高峰階段。 哈電國際迪拜哈斯彥項目團隊將繼續團結一致,統籌疫情防控和項目建設,全力實現2021年項目各里程碑節點,獻禮建黨100周年。
